Comment couler une dalle en béton armé
Pour couler une dalle en béton armé durable, décaissez jusqu’au sol stable, compactez un hérisson, posez un film polyane, des armatures sur cales puis coulez sans interruption. Une dalle sur terre-plein n’est pas une fondation : son épaisseur, son ferraillage, ses joints et son drainage dépendent de l’usage, du sol et des charges.
L’essentiel
8 min de lecture- Une dalle sur terre-plein courante fait souvent 12 cm d’épaisseur ; comptez plutôt 15 cm ou une étude pour un garage, un véhicule ou une charge concentrée.
- Le volume de béton se calcule par surface × épaisseur : 18 m² sur 12 cm représentent 2,16 m³, auxquels il faut ajouter 5 à 10 % de marge.
- Le treillis doit être posé sur des cales pour conserver au moins 3 cm d’enrobage ; un ferraillage posé au sol ne renforce pratiquement rien.
- Un hérisson ou une plate-forme de 15 à 25 cm, compacté par couches, évite les tassements qui fissurent la dalle.
- Sciez les joints de retrait sur environ un tiers de l’épaisseur, par exemple 4 cm pour une dalle de 12 cm, avant que les fissures ne choisissent leur trajet.
- Le béton atteint sa résistance de référence à 28 jours, mais doit être protégé du soleil, du vent, du gel et de la pluie dès les premières heures.
Outils
- Mètre ruban, cordeau, piquets et bombe de traçage
- Niveau laser ou niveau de chantier
- Pelle, brouette et plaque vibrante
- Scie à métaux ou meuleuse avec disque adapté aux armatures
- Cales d’enrobage, ligatureuse ou pince et fil recuit
- Râteau à béton, pelle, règle aluminium de 2 à 3 m et taloche
- Scie de sol ou meuleuse avec disque diamant pour les joints
- Gants étanches, bottes, lunettes et protection respiratoire lors des découpes
Fournitures
- Grave non traitée ou granulats pour la plate-forme
- Coffrage en bastaings ou planches rigides, piquets et vis
- Film polyane d’au moins 150 µm et adhésif de recouvrement
- Bande compressible périphérique si la dalle longe un mur
- Treillis soudé et armatures prévues par le plan
- Béton livré ou constituants pour béton fabriqué sur place
- Produit de cure ou bâche de protection
Résultat attendu Une dalle sur terre-plein régulière, armée et jointée, adaptée à une terrasse ou à un local léger lorsque le sol et les charges ont été validés.
Au sommaire (8 sections)
- Identifier la dalle à réaliser avant de dimensionner
- Vérifier le sol, les fondations et l’humidité avant de décaisser
- Calculer la surface, l’épaisseur et le volume de béton
- Préparer le hérisson, le coffrage et le film sous dalle
- Poser le ferraillage et organiser les joints de la dalle
- Couler, tirer et finir le béton sans créer de reprise
- Protéger la dalle et respecter le temps de séchage
- Cas où une étude ou un maçon professionnel est indispensable
Identifier la dalle à réaliser avant de dimensionner
Couler une dalle en béton armé consiste à créer une plate-forme rigide sur un sol préparé, avec un béton correctement dosé et des armatures placées à la bonne hauteur. La méthode convient à une terrasse ou à un sol intérieur sur terre-plein, mais elle ne permet pas de dimensionner au jugé un plancher suspendu, une extension ou un ouvrage portant des murs.
| Ouvrage | Rôle et support | Épaisseur indicative | Point décisif |
|---|---|---|---|
| Dalle sur terre-plein intérieur | Repose sur une plate-forme compactée ; elle ne porte pas les fondations des murs. | 12 cm est un ordre de grandeur courant en habitat léger. | Humidité, isolation, portance du sol et continuité des fondations. |
| Dalle de terrasse | Repose sur le sol préparé, généralement désolidarisée de la maison. | 12 cm pour un usage piéton ; 15 cm ou calcul pour véhicules. | Pente de 1,5 à 2 cm par mètre vers l’extérieur, joints et résistance au gel. |
| Plancher structurel ou dalle portée | Porte entre des murs, poutres, longrines ou poteaux. | Aucune épaisseur générique fiable. | Calcul des portées, appuis, charges et armatures par un professionnel. |
Les valeurs d’épaisseur sont des repères de chantier, pas un dimensionnement. Une charge de véhicule, un mur ou un sol médiocre change entièrement le projet.
Vérifier le sol, les fondations et l’humidité avant de décaisser
Retirez impérativement la terre végétale, les remblais mous, les racines et les zones gorgées d’eau : ils se tassent avec le temps. Le fond de fouille doit être homogène, ferme et à la bonne cote ; une zone qui marque profondément sous le talon, qui pompe sous les pas ou qui contient des matériaux hétérogènes impose de revoir la préparation.
Une étude de sol est à prévoir avant tout projet accolé à la maison, en terrain argileux, en pente, près de grands arbres, sur remblai, avec nappe proche ou pour une construction lourde. Vérifiez aussi les réseaux enterrés avant de creuser et ne détournez jamais une eau de drainage sans exutoire réel : un drain bouché ou sans pente stocke l’eau au lieu de l’évacuer.
Calculer la surface, l’épaisseur et le volume de béton
Mesurez la longueur et la largeur finies entre les coffrages, puis multipliez la surface par l’épaisseur de béton exprimée en mètres. Ajoutez 5 à 10 % pour les pertes, les irrégularités du fond et le fond de toupie ; une commande trop juste force à fabriquer un complément qui crée un joint froid visible et fragile.
Pour une terrasse de 18 m² en 12 cm, le calcul donne 18 × 0,12 = 2,16 m³. Avec 8 % de marge, commandez environ 2,33 m³ ; à ce volume, un béton livré est généralement bien plus cohérent qu’une succession de petites gâchées à la bétonnière.
| Poste | Repère pour 1 m² | Fourchette indicative hors main-d’œuvre |
|---|---|---|
| Béton de 12 cm | 0,12 m³, soit environ 280 kg de béton frais. | 18 à 35 € selon formulation, accès et volume commandé. |
| Plate-forme compactée | 0,15 à 0,25 m³ de grave selon le sol et le décaissement. | 12 à 35 € hors location de plaque vibrante. |
| Treillis, cales et ligatures | 1 m² de treillis, avec recouvrements à prévoir. | 6 à 18 €. |
| Polyane et bande périphérique | Environ 1,10 m² de film avec les recouvrements. | 2 à 7 €. |
| Coffrage, joints, finition | Variable selon la forme, les outils et la location. | 8 à 30 € ou davantage. |
Ces prix varient fortement avec la distance de livraison, le volume de béton, l’accessibilité du terrain et la nécessité d’une pompe.
Préparer le hérisson, le coffrage et le film sous dalle
Décaissez en intégrant toutes les couches : par exemple 20 cm de plate-forme, 12 cm de béton et l’épaisseur éventuelle d’isolant, tout en conservant les niveaux finis prévus. Formez un hérisson compacté ou une plate-forme en grave non traitée, souvent en 0/31,5, mise en place par couches de 10 à 15 cm et compactée à chaque passage de plaque vibrante.
Pour une terrasse, tracez dès le départ une pente de 1,5 à 2 % en s’éloignant du bâtiment, soit 1,5 à 2 cm de dénivelé par mètre. Ne remontez pas le niveau fini contre les seuils, les grilles de ventilation ou les protections d’étanchéité de façade ; l’eau doit rester à l’extérieur et trouver son chemin vers une zone d’évacuation.
Vissez des planches de coffrage suffisamment rigides sur des piquets, en contrôlant leurs arases au niveau laser. Déroulez ensuite un film polyane d’au moins 150 µm, avec des lés recouverts d’au moins 20 cm et scotchés, puis relevez-le temporairement sur les bords ; l’ordre exact entre membrane, isolant porteur et dalle dépend du complexe prévu et ne s’improvise pas.
Poser le ferraillage et organiser les joints de la dalle
Choisissez le treillis et les renforts d’après le plan du projet, non parce qu’un panneau entre dans le coffre de la voiture. Un treillis soudé limite notamment l’ouverture des fissures de retrait, mais il ne transforme pas une dalle sur sol incertain en plancher porteur ; les attentes de murs, chaînages, longrines et renforts sous charges relèvent d’un calcul structurel.
Posez les panneaux sur des cales en béton ou en plastique conçues pour cet usage, jamais sur des chutes de bois, des pierres ou le polyane seul. Visez un enrobage d’au moins 3 cm ; à l’extérieur, près du sol ou en exposition sévère, il est souvent porté à 3,5 à 5 cm selon la formulation, l’exposition et les prescriptions du projet.
Prévoyez les joints de fractionnement avant le coulage : une bande compressible de 5 à 10 mm désolidarise habituellement une terrasse de la maison, et des joints de retrait découpent la dalle en panneaux aussi réguliers que possible. Sur une dalle de 12 cm, la saignée doit atteindre environ 4 cm, soit un tiers de l’épaisseur, et être sciée assez tôt pour devancer la fissuration.
Couler, tirer et finir le béton sans créer de reprise
Indiquez au fournisseur l’usage extérieur ou intérieur, l’épaisseur, le volume, l’accès et l’exposition au gel : il proposera la formulation adaptée, souvent autour d’une classe C25/30 pour certains usages extérieurs courants, sans que ce soit une règle universelle. Préparez l’équipe, les règles, les accès et la protection avant la livraison ; le béton prêt à l'emploi ne doit pas attendre pendant que vous cherchez un râteau.
Bétonnière ou béton livré : choisir selon le volume réel
Béton fabriqué à la bétonnière
Adapté aux très petites surfaces accessibles
- Coût de livraison évité sur quelques dizaines de litres.
- Souplesse pour une petite réparation ou une marche.
- Possible si deux personnes peuvent gâcher et tirer en continu.
- Dosage et consistance difficiles à maintenir d’une gâchée à l’autre.
- Risque élevé de joints froids dès que le volume dépasse environ 0,5 à 1 m³.
- Très fatigant : ciment, granulats, eau et manutentions se multiplient.
À choisir si À réserver aux petits volumes réellement maîtrisés, avec une recette constante et une équipe organisée.
Béton livré en toupie ou par pompe
Le choix rationnel pour une dalle complète
- Qualité et homogénéité de formulation plus régulières.
- Coulage rapide qui limite les reprises et facilite le réglage.
- Pompe possible si la toupie ne peut pas approcher du coffrage.
- Coût de transport, minimum de commande et éventuel supplément de pompe.
- Accès du camion à organiser ; la goulotte a une portée limitée.
- Créneau de livraison à tenir avec une équipe prête.
À choisir si À privilégier dès que le volume ou l’exigence de finition rend une coulée continue nécessaire.
La régularité d’un coulage unique vaut souvent davantage que l’économie apparente de dizaines de sacs préparés sur place.
Les gestes de coulage dans le bon ordre
-
Humidifier sans détremper le support
Vérifiez le coffrage, les cales et la membrane, puis humidifiez légèrement les éléments absorbants du coffrage s’ils sont en bois. Le fond ne doit contenir ni flaque ni boue.
Faites un dernier contrôle de diagonales et de niveaux juste avant que le béton n’arrive.
-
Répartir le béton en bandes
Commencez au point le plus éloigné de l’accès et déversez des tas rapprochés, sans les faire rouler sur une longue distance. Étalez au râteau sans déplacer le treillis.
Gardez une personne dédiée au contrôle des cales et des armatures pendant que les autres répartissent.
-
Tirer à la règle sur les guides

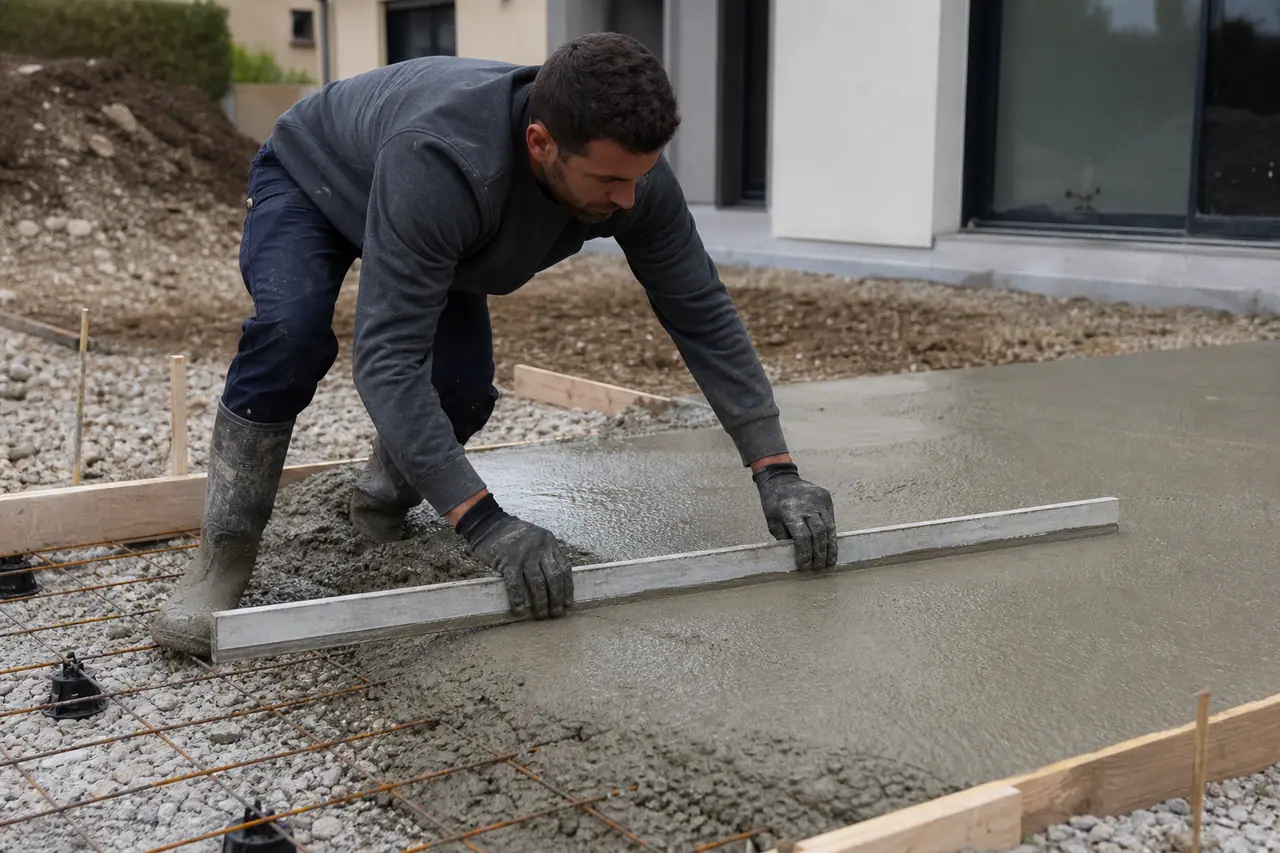

Posez une règle aluminium sur les arases du coffrage ou sur des guides réglés, puis tirez-la par mouvements de va-et-vient. Comblez immédiatement les manques sans ajouter d’eau en surface.
Évitez de sur-vibrer : pour une dalle mince, un excès de vibration fait remonter laitance et eau.
-
Resserrer et choisir la finition
Après le tirage, passez la taloche lorsque l’eau de ressuage a disparu. Pour une terrasse, une finition balayée dans le sens de la pente procure une meilleure adhérence qu’un lissage miroir.
Ne travaillez pas un béton qui brille d’eau : vous créeriez une peau poudreuse et moins résistante.
-
Scier les joints de retrait
Sciez les joints dès que le béton est assez ferme pour ne pas s’écailler sous la machine, souvent dans les heures qui suivent et au plus tard avant l’apparition de fissures. Respectez le calepinage défini avant la coulée.
Ne confondez pas un joint scié avec une simple rayure de taloche : la profondeur doit être d’environ un tiers de la dalle.
Protéger la dalle et respecter le temps de séchage
Dès que la finition ne marque plus, protégez le béton du soleil direct, du vent et de la pluie battante avec un produit de cure ou une bâche maintenue sans agresser la surface. Par temps chaud et sec, maintenez une cure humide pendant au moins 7 jours ; par temps froid, reportez le coulage si le gel est prévu ou adoptez une procédure professionnelle de bétonnage par temps froid.
Vous pouvez en général marcher prudemment après 24 à 48 heures selon la météo et la formulation, mais ne chargez pas la dalle, ne posez pas de cloisons et ne roulez pas dessus prématurément. Le béton ne devient pas sec à 28 jours : ce délai correspond à sa résistance de référence, tandis que la pose d’un revêtement sensible à l’humidité exige un contrôle adapté au matériau.
Cas où une étude ou un maçon professionnel est indispensable
Faites établir une étude géotechnique et un dimensionnement structurel pour un plancher porté, une dalle supportant des murs, une extension, un garage pour véhicule lourd, une piscine, un sol argileux à risque de retrait-gonflement, un remblai récent ou un terrain en pente. Le professionnel définit alors la nature des fondations, les épaisseurs, les armatures, les joints, le béton et les éventuels renforts : il n’existe pas de recette universelle sûre.
Une terrasse de plain-pied peut être dispensée de formalité dans certains cas, mais le PLU, le secteur protégé, la surface, la surélévation et le projet global peuvent modifier cette situation ; consultez le service urbanisme avant travaux. Pour une dalle liée à une construction neuve ou à une extension, les autorisations et les règles de performance thermique, notamment celles issues de la RE2020 lorsque le projet y est soumis, se traitent avec le dossier de construction.
Ne percez pas les fondations existantes, ne liez pas une terrasse au bâtiment par des barres d’acier et ne bouchez pas les ventilations de vide sanitaire sans plan validé. La désolidarisation, les eaux pluviales et le respect du niveau des seuils sont les détails qui évitent de transformer une dalle neuve en problème d’humidité pour la maison.
Questions fréquentes Ce que les lecteurs demandent le plus
Quelle épaisseur pour couler une dalle en béton armé ?
Pour une terrasse ou un sol intérieur léger sur terre-plein bien préparé, 12 cm est un ordre de grandeur fréquent. Prévoyez souvent 15 cm, ou mieux un dimensionnement, pour un garage, une zone de passage de véhicule, des charges concentrées ou un sol moins favorable. Un plancher porté ou une dalle sous murs ne se dimensionne jamais avec une épaisseur standard.
Comment calculer le nombre de mètres cubes de béton pour une dalle ?
Multipliez la longueur par la largeur puis par l’épaisseur exprimée en mètres. Une dalle de 5 m par 4 m sur 12 cm demande 5 × 4 × 0,12 = 2,40 m³. Ajoutez ensuite 5 à 10 % pour les pertes et les irrégularités : la commande se situe donc entre 2,52 et 2,64 m³.
Peut-on couler une dalle béton directement sur la terre ?
Non. La terre végétale, les racines et les sols meubles se tassent et font fissurer le béton. Il faut décaisser jusqu’à un support stable, réaliser une plate-forme granulaire ou un hérisson compacté par couches, puis installer la membrane et les armatures. La dalle doit reposer sur une base régulière, drainante ou porteuse selon les besoins du terrain.
Quel treillis soudé choisir pour une dalle en béton armé ?
Le type de treillis dépend des charges, de l’épaisseur, de la portance du sol et de la fonction réelle de la dalle. Un treillis courant peut limiter les fissures de retrait d’une terrasse, mais ne dimensionne pas un ouvrage porteur. Pour un garage, une dalle sous mur, une extension ou un plancher, faites définir treillis et renforts par un bureau d’études ou un maçon qualifié.
Faut-il mettre un film polyane sous une dalle béton ?
Le film polyane est généralement utile sous une dalle sur terre-plein pour limiter les remontées d’humidité et empêcher le béton frais de perdre son eau dans le support. Utilisez un film d’au moins 150 µm, remontez-le en périphérie et recouvrez les lés d’au moins 20 cm. Il ne remplace toutefois ni un drainage, ni l’étanchéité d’un mur enterré, ni le traitement d’une arrivée d’eau.
Combien de temps faut-il attendre avant de marcher sur une dalle béton ?
On peut généralement marcher avec précaution sur une dalle après 24 à 48 heures si la température est favorable et que la surface est suffisamment dure. Attendez davantage avant de charger, de rouler ou de monter des cloisons. Le béton atteint sa résistance de référence à 28 jours, mais un revêtement de sol peut exiger un support plus sec, contrôlé selon ses propres prescriptions.
Faut-il une autorisation pour faire une dalle de terrasse ?
Une terrasse de plain-pied est souvent plus simple sur le plan administratif, mais les règles dépendent du PLU, de la zone, de la surélévation, de la surface et du projet global. Une dalle pour une extension ou une construction entre dans le dossier d’urbanisme correspondant. Vérifiez toujours auprès du service urbanisme de votre commune avant de commencer le terrassement.
Qui écrit cet article ?
La rédaction de Bricolage.fm réunit des rédacteurs spécialisés en travaux, outillage et habitat. Chaque page est construite pour répondre à une question précise, avec des ordres de grandeur vérifiables et les limites d’intervention rappelées. Nos principes de publication sont détaillés dans notre charte éditoriale.
Les prix, durées et quantités sont des ordres de grandeur pour un chantier courant en France. Ils varient selon la région, l’accessibilité et l’état du support. Toute intervention sur le gaz, une installation électrique sous tension, une structure porteuse ou un matériau amianté relève d’un professionnel qualifié.
